閩南網4月3日訊(閩南網記者 蘇毓茹 通訊員 許華森 文/圖)近日,國家抽水蓄能中長期發展規劃重點項目——德化抽水蓄能電站建設迎來新進展,項目臨時及永久用地已陸續交付,為主體工程全面動工筑牢堅實基礎。今年3月,各標段建設均達預期目標,項目正按計劃穩步推進。

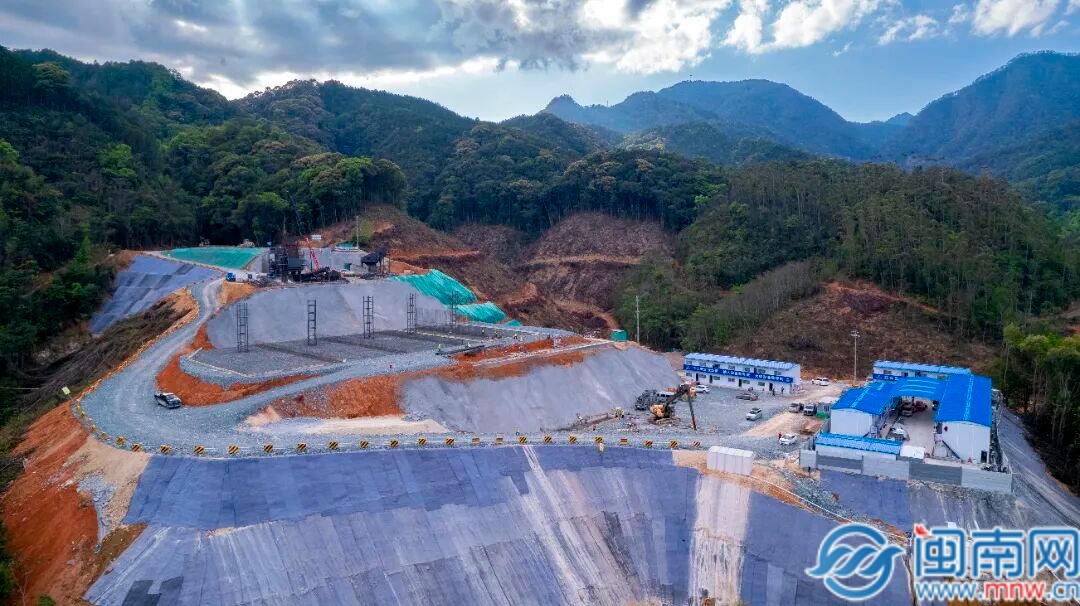

項目建設現場

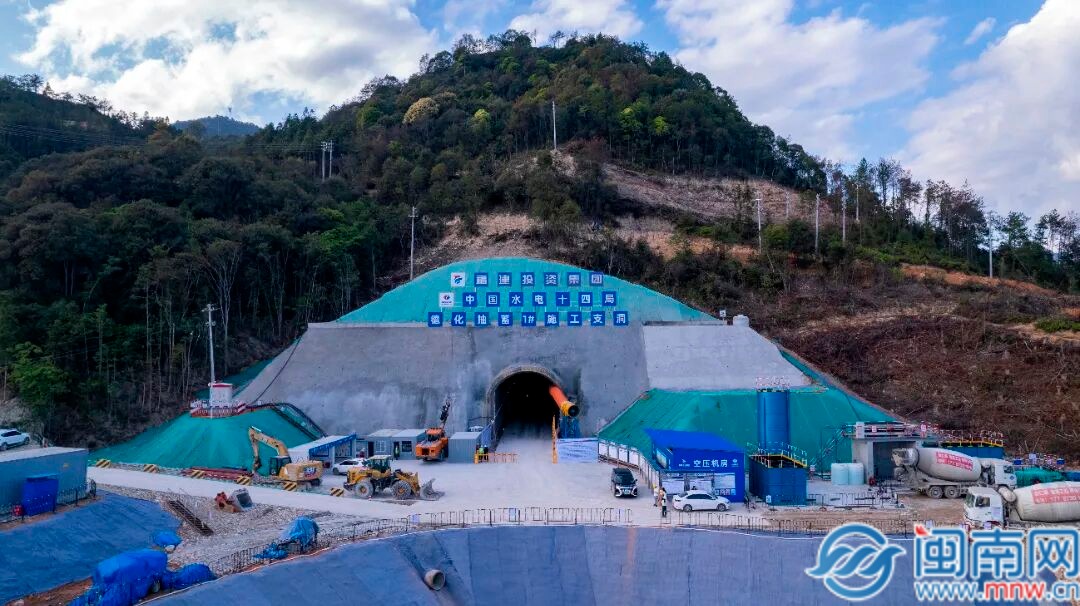

走進項目建設現場,機械轟鳴,工程運輸車輛往來穿梭,建設者們搶抓工期、奮力攻堅,一派繁忙景象。

項目效果圖
德化抽水蓄能電站是福建省重點工程,也是泉州首個獲核準的抽水蓄能項目,總裝機容量1200MW,總投資約80億元。項目選址德化縣龍門灘鎮,樞紐工程主要包括上水庫、下水庫、地下廠房、輸水發電系統、地面開關站等,總裝機容量120萬千瓦,配置4臺可逆式水泵水輪機組。項目計劃于2031年投產發電,預計年發電量13.8億千瓦時,建成后將為福建電網提供多重電力服務。

3月份各標段建設均達預期
據悉,3月各標段建設均達預期,其中,Q1標多項臨建工程完工、關鍵線路部位通風兼安全洞洞挖及支護工作完成約47%,Q2標35kV施工電源工程穩步推進,C3標下水庫工程溢洪洞出口開挖支護完成70%。
在搶抓進度的同時,項目嚴把安全質量關。“項目建立多維度隱患排查體系,落實全流程質量管控,后續將聚焦洞室開挖、壩肩開挖等重點,全力推動項目提質增效。”項目相關負責人介紹。
